464天鏖戰!陜北至關中750千伏第三通道輸變電工程(榆林市佳縣段)全線貫通
本報記者 祝盼 本報通訊員 王锜沄
《工人日報》(2026年01月15日 04版)

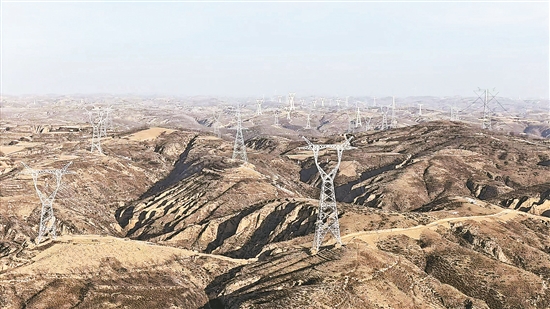

陜北至關中750千伏第三通道輸變電工程(榆林市佳縣段)。胡佳俊 攝
“貫通!”
2026年1月8日14時56分,現場總指揮指令鏗鏘,隨著最后一相導地線就位,陜北至關中750千伏第三通道輸變電工程(榆林市佳縣段)全線貫通。這一里程碑式的成果,為三通道工程按期投運筑牢關鍵基石,更為陜北能源外送、關中電力保供架起一條堅實的“鋼鐵動脈”。
該工程是陜北至關中能源輸送的關鍵樞紐,自開工起便面臨多重施工難題:項目地處黃土高原溝壑區,四季氣候極端,夏季地表溫度超40℃,鋼筋塔材燙至無法直接觸碰,冬季氣溫驟降至-20℃,凍土層給基礎施工帶來極大阻力,特別是近期降雪大風天氣,高溫嚴寒的交替侵襲讓戶外作業難度陡增;同時工程涉及多個放線區段,交叉跨越點多且地形復雜,每一次跨越都需精準測算。
自工程開工以來,全體建設者錨定目標、迎難而上,在53天的架線施工期內,精準完成35千伏線路跨越6次、110千伏線路跨越7次、高速公路跨越2次,高效完成82.486公里導地線展放任務,歷經464天日夜鏖戰,順利攻克12個放線區段施工難關,確保工程安全有序推進。
目前,陜西送變電公司正全力推進工程收尾工作,著力為陜北至關中能源輸送大動脈的高效暢通再添強勁動力,為陜西能源電力事業高質量發展注入新動能。



×
